项目总成长训练营“打造经营型项目总”内容回顾!精彩干货集锦!

陕西明源云 2021-09-01 11:34:54
用手机看
扫描到手机,新闻随时看

扫一扫,用手机看文章
更加方便分享给朋友

随着“三道红线”、“供地两集中”政策推出,房企对精益化管理和利润增长拥有超高标准,而项目的好坏直接影响房企的利润和现金流,由此地产项目总迎来新的挑战。 项目管理是房地产企业管理的核心工作,“项目总”是项目的灵魂人物,明源地产研究院经过走访多家本土房企,不难发现,房企的项目总大多是工程出身,这就很容易

随着“三道红线”、“供地两集中”政策推出,房企对精益化管理和利润增长拥有超高标准,而项目的好坏直接影响房企的利润和现金流,由此地产项目总迎来新的挑战。

项目管理是房地产企业管理的核心工作,“项目总”是项目的灵魂人物,明源地产研究院经过走访多家本土房企,不难发现,房企的项目总大多是工程出身,这就很容易出现项目总们普遍只重点关注工程施工的管理的问题,却缺乏项目整体操盘的经验,对项目全流程的各节点把控不够全面,由此引发的行业现状是项目总们可以井井有条的管理施工现场,却不能站在全局运营的视角去把控项目。同时,企业要发展,规模要扩张,管理的项目数量也呈现快速上升态势,具备经营视角的项目总的角色越发重要。

据此,明源地产研究院结合多年来的行业洞察,联合多位具有一线标杆房企实战经验的大咖,陕西明源云设立开展“项目总成长训练营”系列课程。

2021年8月14日,项目总训练营第二日的课程【项目总视角下的房地产项目管理】顺利展开,本次培训邀请到曾就职于标杆房企的资深项目总作为讲师,陕西本土15家企业,30位学员参与此次培训。

项目总视角下的房地产项目管理

01

如何认知项目管理

项目管理:有组织、有策划、有反馈、有成功标尺的全周期项目实施管控。

02

项目管理角色转变

工程经理与项目总从角色本质上有什么区别,它的区别在于什么?

工程经理主要负责工程策划、三通一平、临水临电、土方等工程实施全过程管理;工程全过程计划管控;看读图、施工图评审的施工图管理;项目部、监理工程、各施工单位的团队管理。

项目总主要负责成本(目标成本、合约体系、招投标过程管控)、设计(方案的吻合性、经济性、落地执行合理性、设计周期、施工图评审)、财务(现金流管理、收支管控)、营销管控(产品定位准确性、设计还原的精准性、示范区展示的节点、开盘方案、工程形象进度配合)、工程管控(工程全过程管理、质量、进度、计划、品质)、项目团队管控(全员清晰的项目目标管理、项目成功标尺即盈利能力、开发周期、费用控制)等版块的全面管理。

03

如何做好项目管理

做好项目管理需要具备以下要素:

1、全员清晰的项目管理目标——项目的成功标尺:利润、发展周期

2、要重视设计管理——按时出图;设计交底、评审;设计的技术经济性

3、要有充分的合约管理意识——目标成本;合约体系及招标计划;过程控制

4、要积极主动配合营销工作——展示区工程建设尽早完善开放;良好的工程形象、进度、质量助力营销

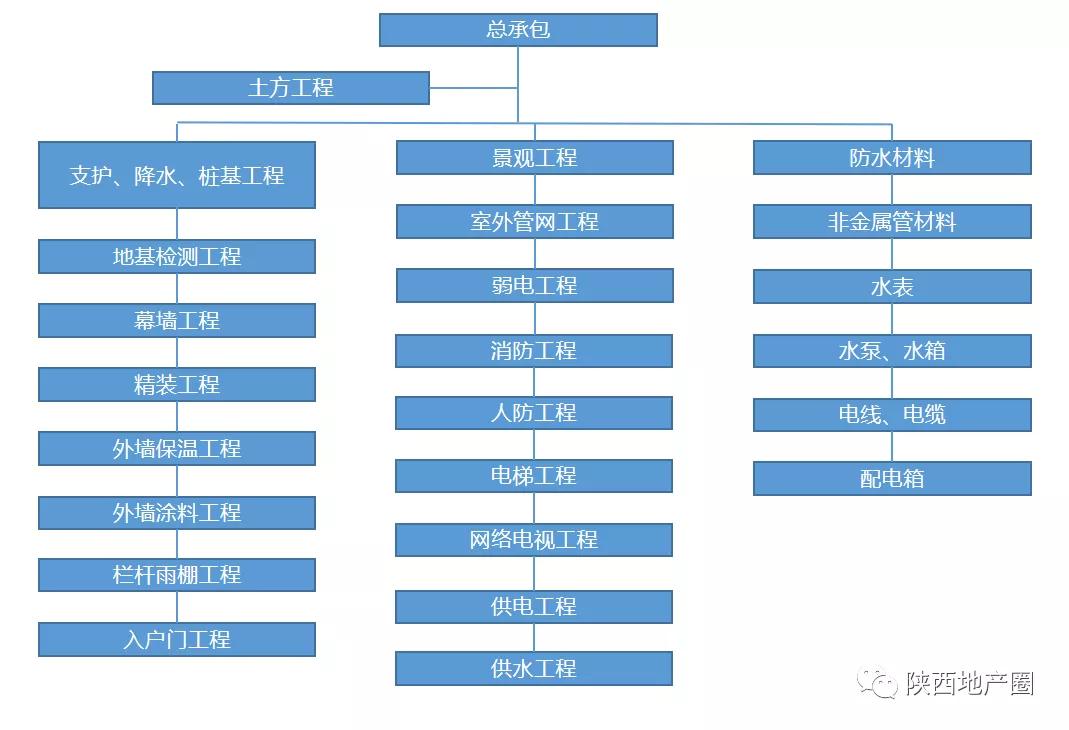

5、工程管理是项目管理的基础——工程策划、三通一平、临水临电、土方、基础、主体、机电、装修、市政、园林施工

6、良好的沟通协调能力——对外协调,内部管理

04

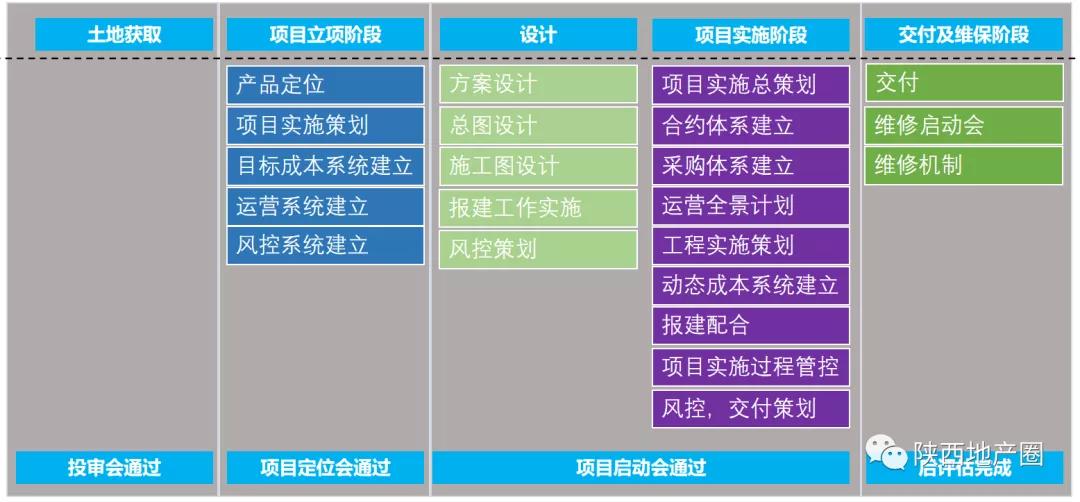

如何制定项目管理总目标---项目运营管理体系

05

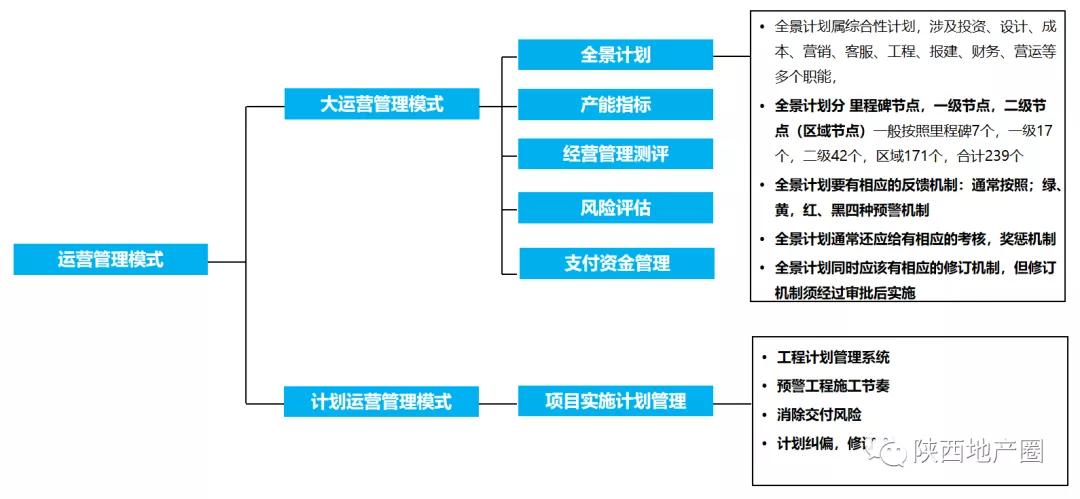

全景计划编制注意事项

1、里程碑节点设置应为项目最关键的开始点经营评审会、最关键的结束点交付;中间穿插报建工作最主要开始节点方案批复;项目能否顺利交付的报建关门节点竣工备案;同时也穿插了一个项目最核心的正向现金流的开始点开盘,其前置节点示范区开放则是必备的要素。

2、一级节点设置应围绕里程碑节点的实现而制定。应是运营总,设计总、成本总、报建总、项目总工作成果的直接体现。

3、全景计划交付与合同交付是两个概念,应该区分清楚。

4、全景计划的里程碑节点,一级节点是项目实施过程中不可逾越的红线。

5、全景计划的二级节点实施应在全景计划的一级节点框架下继续分解,但要特别注意的点在:二级节点的计划关门时间,不能晚于全景计划关门时间前15天。

6、项目设计、采购,施工等内控计划的编制应在全景计划的二级节点安全期内,至少提前15-20天关门。

7、必须杜绝,专项计划节点关门时间晚于全景计划。

8、计划考核应该从内控计划作为抓手,考核项目每一个参与者。

06

项目总在设计全周期中的关注点

1、出图时间的准确性:出图时间必须拉入全景计划管理节点,结合里程碑节点、合理设计设计一级节点、二级节点、内控节点。

2、关注设计交底,主持施工图联合评审:施工图联合评审由项目总签发评审令,项目全职能参与,汇总审图报告给公司备案,并督促设计修改。

3、关注设计的技术经济性:设计用材、选型、机电设备配置清单。

07

房地产项目成本管理

房地产项目成本管理包含目标成本管理、合约规划、招投计划标管理三部分。

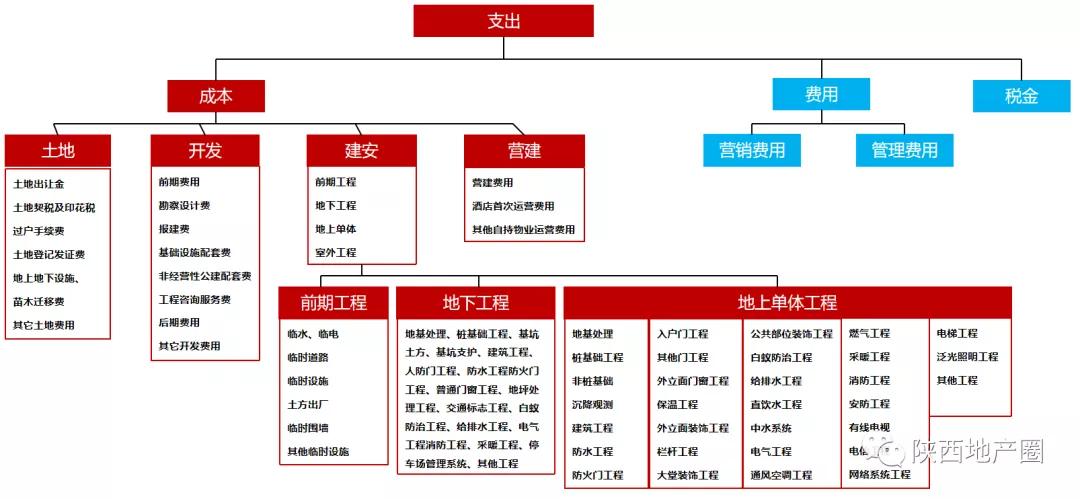

1、目标成本管理—成本组成:包含土地成本、开发成本、建安成本、营建成本;营销费用、管理费用;税金。

2、合约规划

08

房地产开放项目全周期风控管理

1、项目总应该关注的风控点:

交付风险:主要包含进度风险、政策风险。

设计报建风险:主要包含总图风险、设计选材。

销售风险:主要包含销售合同风险、合同附图、销售说辞。

2、完整的风控管理应具备制度、指引、操作流程、标准文本、过程检查制度、检查明细表、检查节点。

结 语

不管是从宏观环境、行业发展,还是客户需求来看,地产行业发展面临着一次少有的大考,房企业务人员也应该不断的顺应变革,通过学习来充实和提高自己。明源云陕西公司也将持续组织企业培训类课程及企业内训,为行业对接优质资源,输送更多专业知识,助力陕西地产圈业务精进。

第二期项目总训练营计划安排“投资收益、项目总视角下成本、设计、财务”课程,欢迎感兴趣的朋友交流~

声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
