速看!章丘安置房建设较新进展(11月2日)
扫描到手机,新闻随时看
扫一扫,用手机看文章
更加方便分享给朋友
原标题:速看!章丘安置房建设较新进展(11月2日)


本周工作如下:一、规划方面:1、廉坡砚池片区数据已完善,正在完善规划;2、东西沟头李家埠、南罗周家正在进行施工图设计;3、张家梅家睦里片区已调完规划CAD;4、埠东已调完规划CAD,并重新定义建筑风格;5、白云路以西片区正在设计安置商业。
二、招投标方面:1、分水岭施工、监理发布正式招标公告;2、党校街南首、南凤东鹅、原钢联周边已报大项目办审核;3、正在准备支护招标控制价各项目说明。
三、施工方面:1、贺套内墙抹灰、内墙贴砖基本完成,内墙粉刷、地面砖镶贴、外墙保温完成85%、70%、65%;2、查旧正进行内外装;3、铁路货场正在内外装和施工车库区;4、老四中周边片区A、C区正在施工土方工程、基础,B区基础和主体施工;5、福康路南侧正在进行五、六层主体和幼儿园施工;6、老四中周边沿街正在施工负一层和一、二层,边坡支护完成95%(剩余坡道部分),临边防护完成100%;7、经十东路北侧片区正在施工主楼和车库;8、东风煤矿、东琅沟正在施工主体;9、西琅沟3#—5#基础钢筋完成50%;10、月宫A区施工基础,B区施工主体和车库;11、白泉、杨胡正在施工地下基础,部分楼开始施工地上部分;12、党校街南首正在施工板房和开挖土方;13、廉坡砚池(山阳)片区完成42栋楼挖槽的65%和注浆钻孔的75%,并开始注浆,临时水电已接入;14、分水岭注浆完成75%,长青排渣完成89%;15、后枣园大义田片区土方完成70%,正在打桩和施工基础;16、东西沟头李家埠项目部临建的挡土墙砌筑完成60%,场地基本平整完毕,正在建1号洗车台;17、贺套南涧溪围挡基础开挖500米,同时清理、平整场地;18、南凤东鹅正在开挖基槽,同时施工项目部、围挡、大门、道路和临水;19、原钢联周边洗车台安装完成,场区内可动部分清表工作已完成,工人生活区场地平整完成,场内硬化施工完成50%;20、张家睦里梅家正在施工临建、清表和开挖土方;21、埠东正在砌筑围挡;22、北皋埠正在开挖土方、施工板房和围挡,洗车台、雾炮机和洒水车已投入使用。
四、手续方面:1、老四中周边等9个项目16宗地用地已公示结束,下步供地;2、北皋埠、刘台西鹅等10个项目环评报告已送环保局审批,并完成现场勘验。

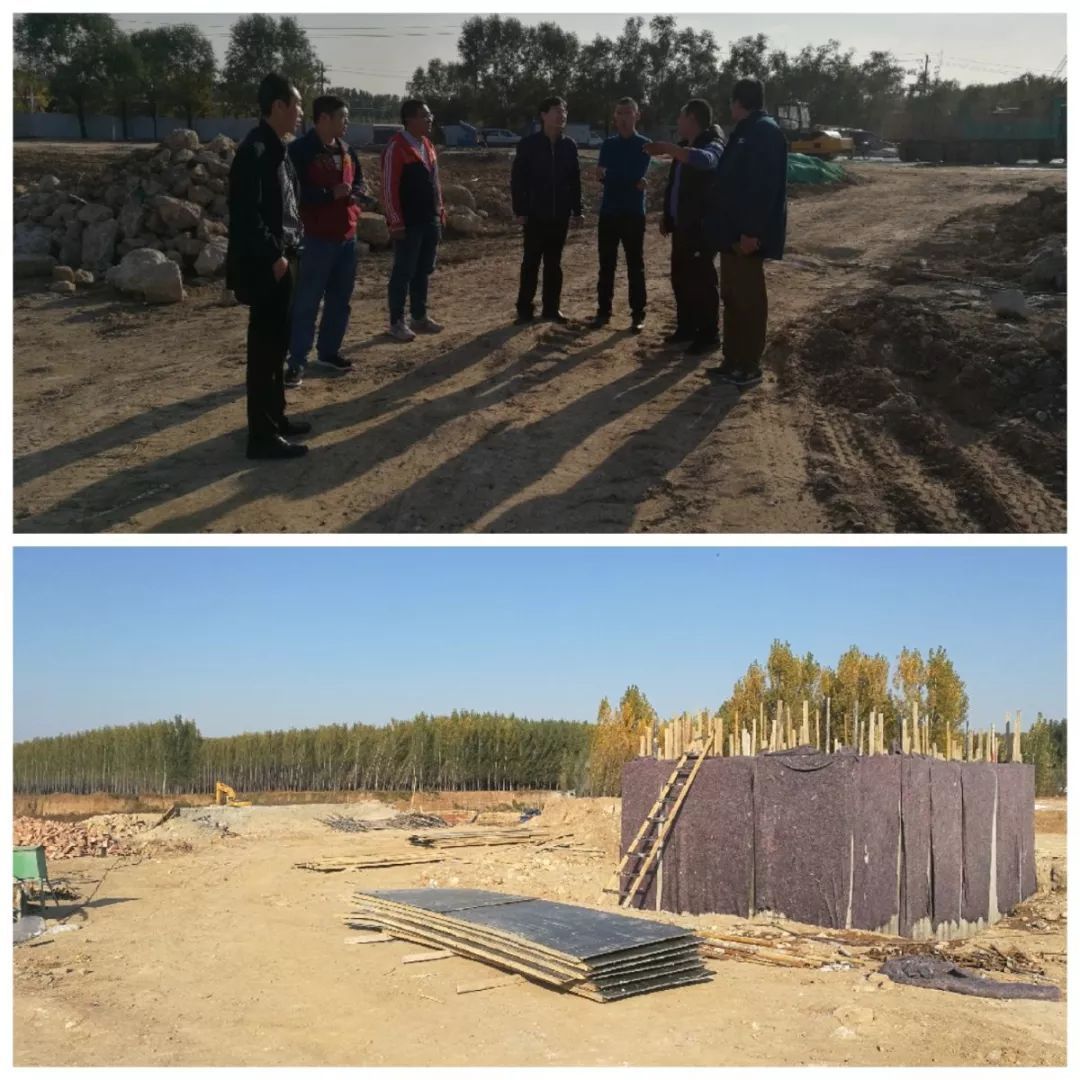

10月31日上午,在龙泉大厦九楼东会议室召开安置房推进会,副区长王勇参加

指挥部召开周例会,总结本周工作,研究下步进展

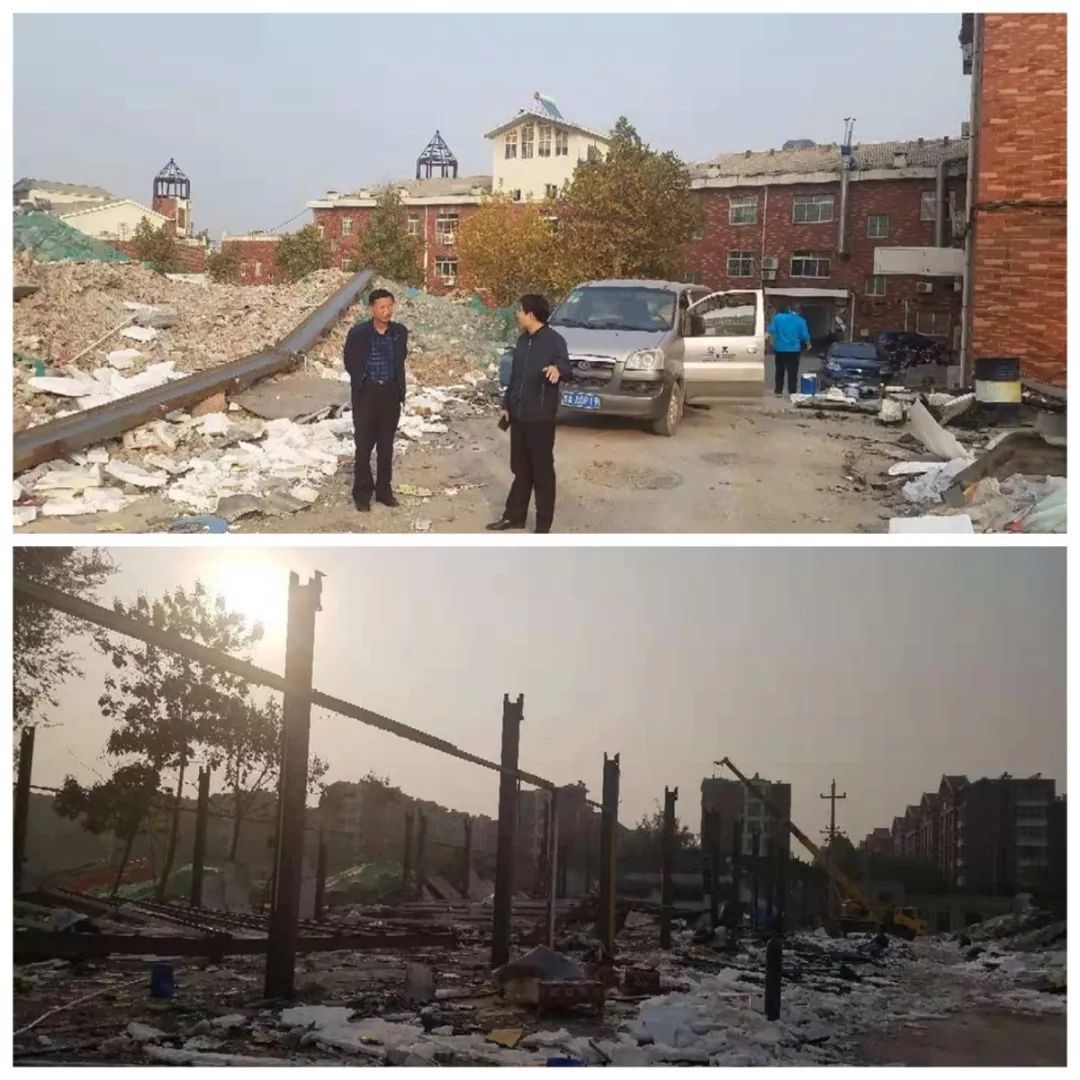

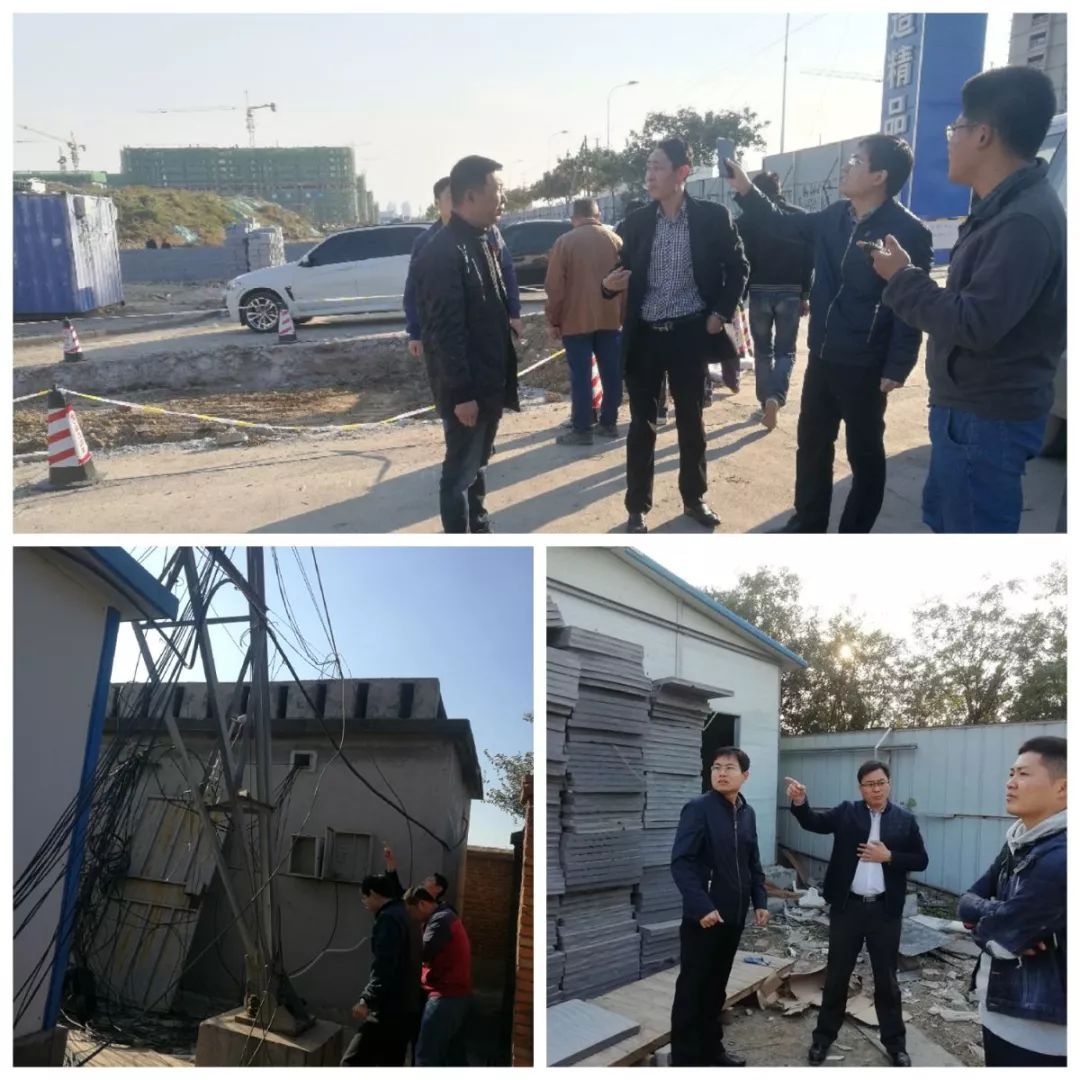

现场察看安置区内铁塔迁移情况

现场察看电瓷厂安置区内房屋拆除进度

环保局对北皋埠、西鹅刘台等10个项目现场勘验,审批环评

指挥部完善安置房建设相关工作制度

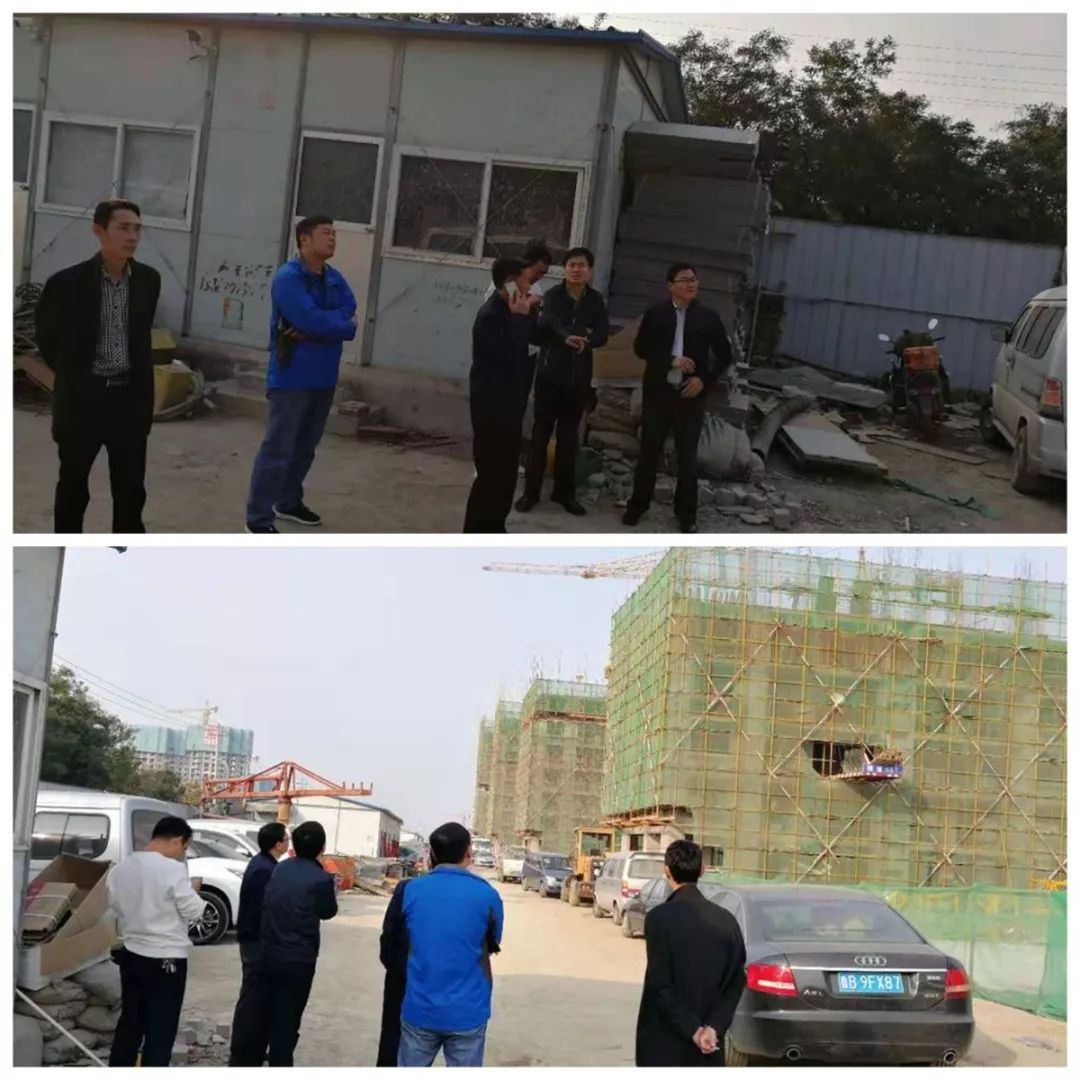

现场察看中铁建工搅拌站建设进展,协调制约因素

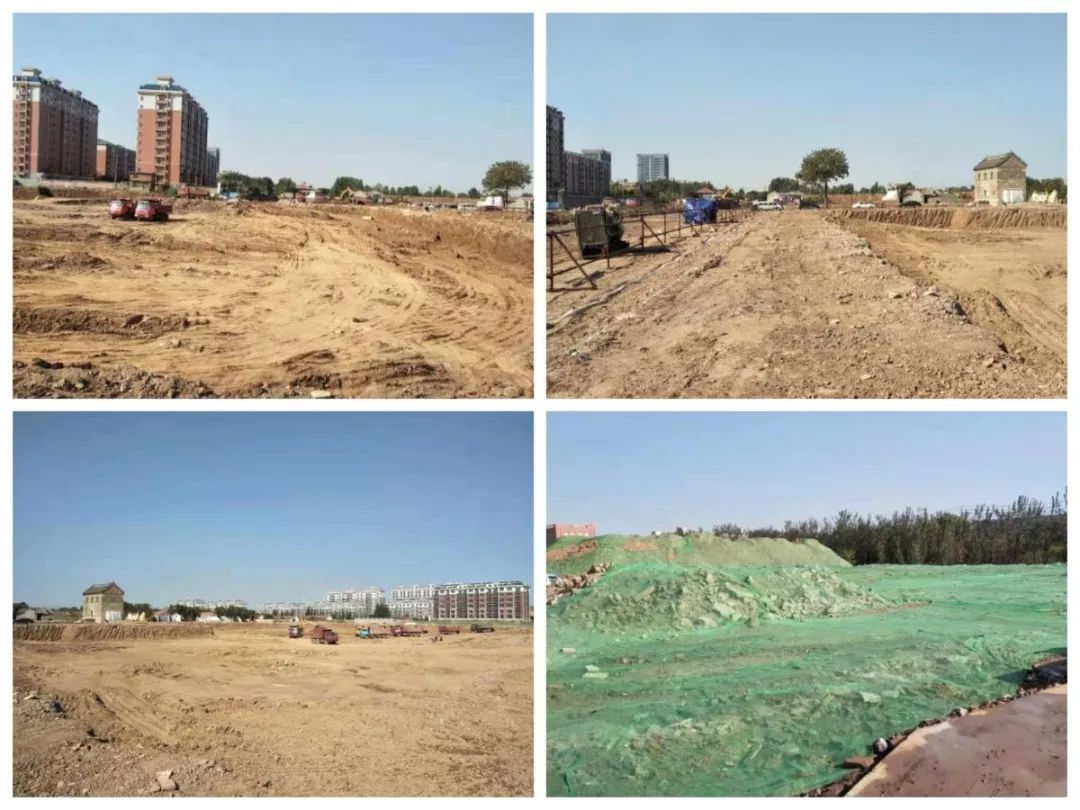

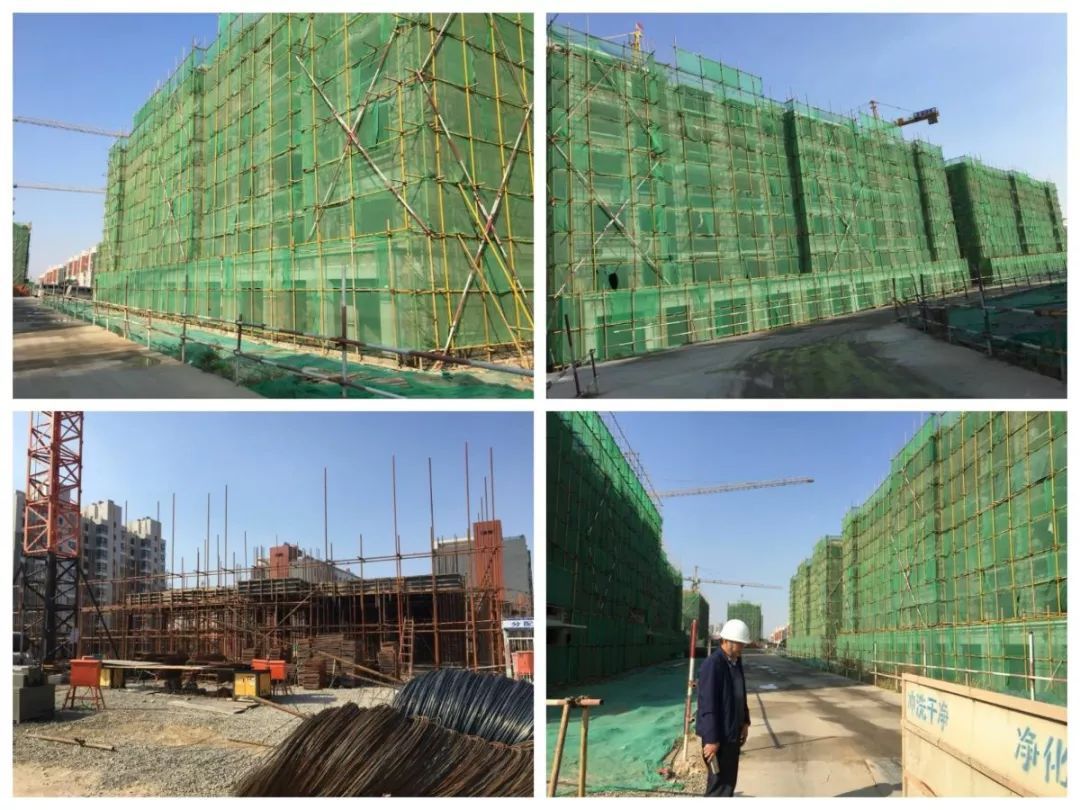

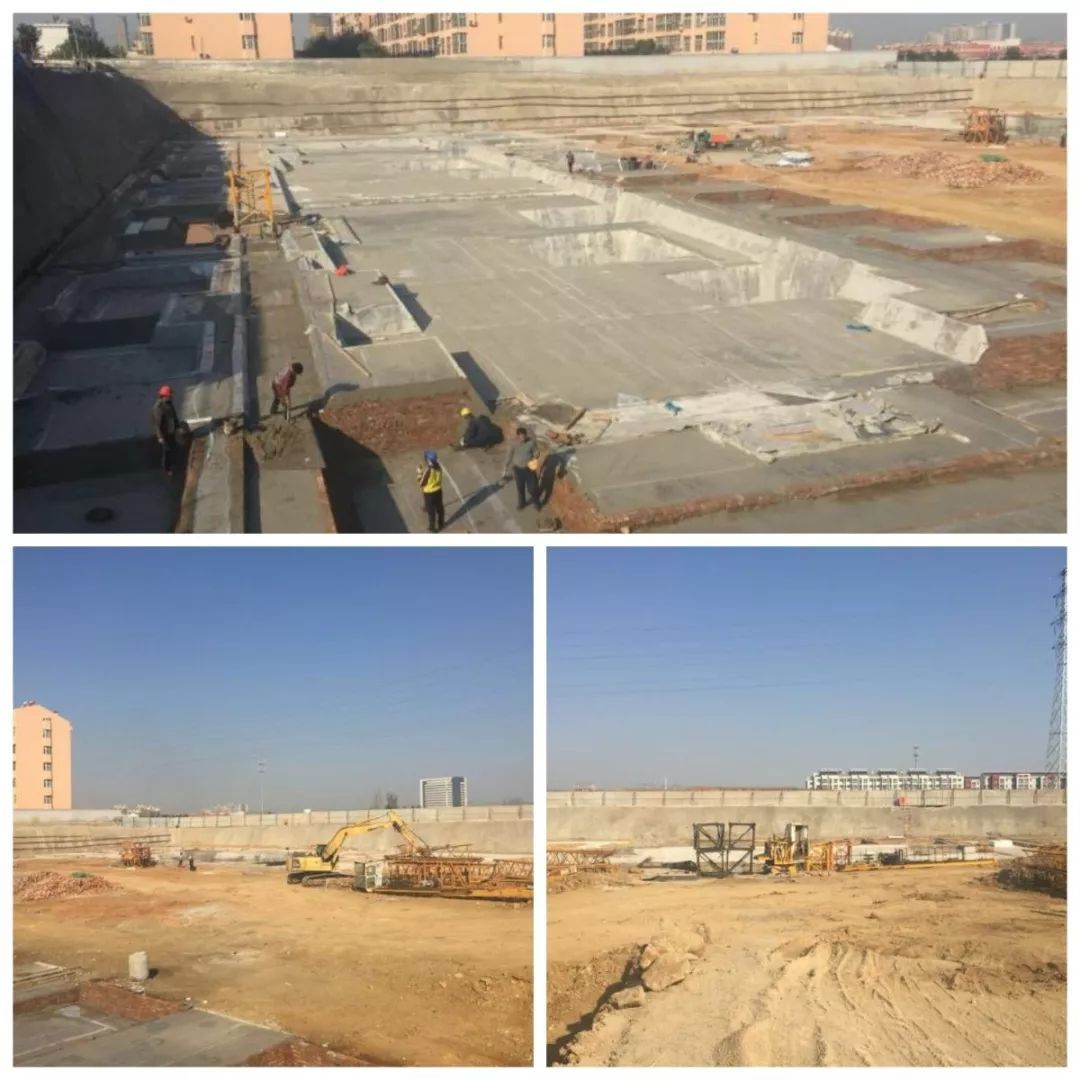

白泉安置区施工现场

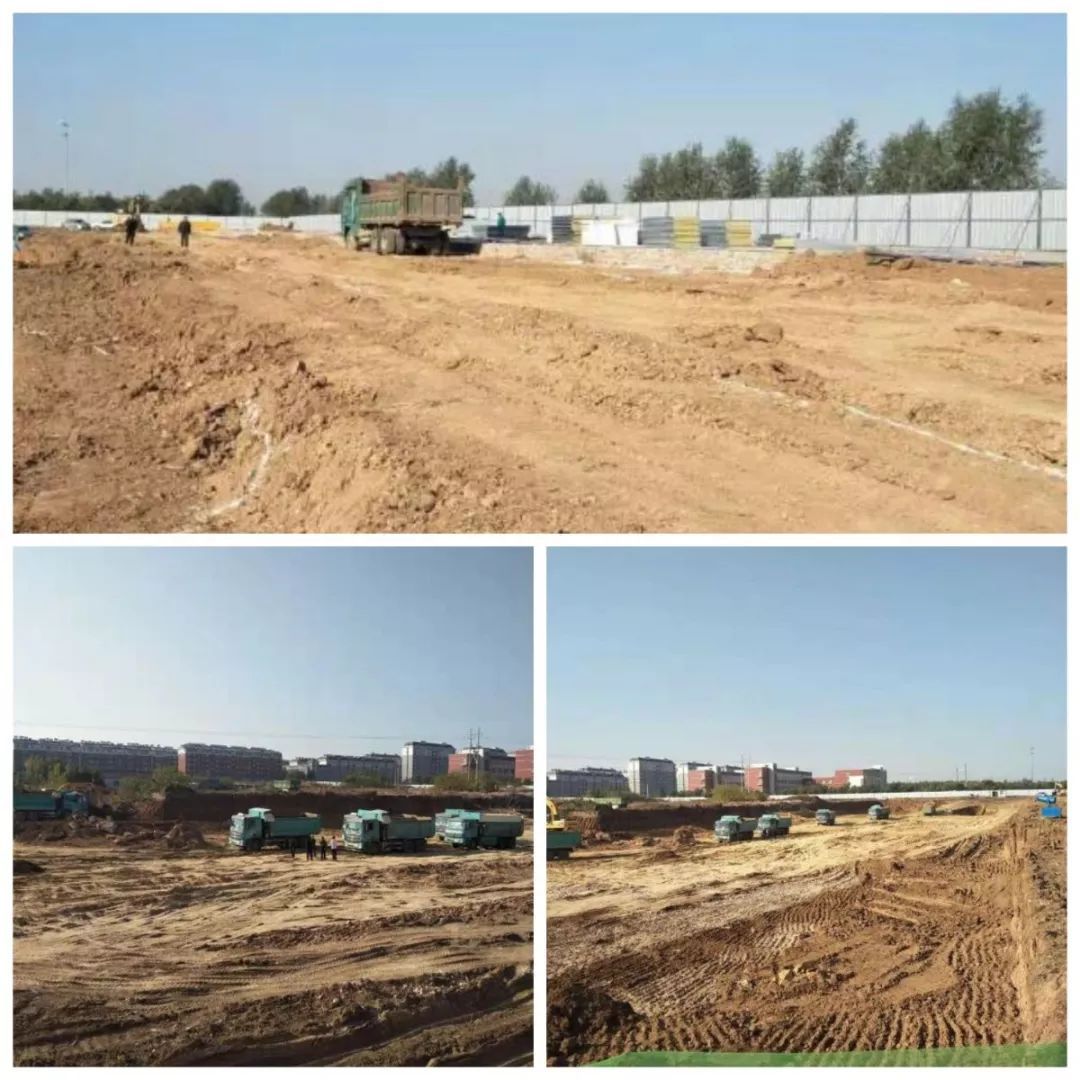

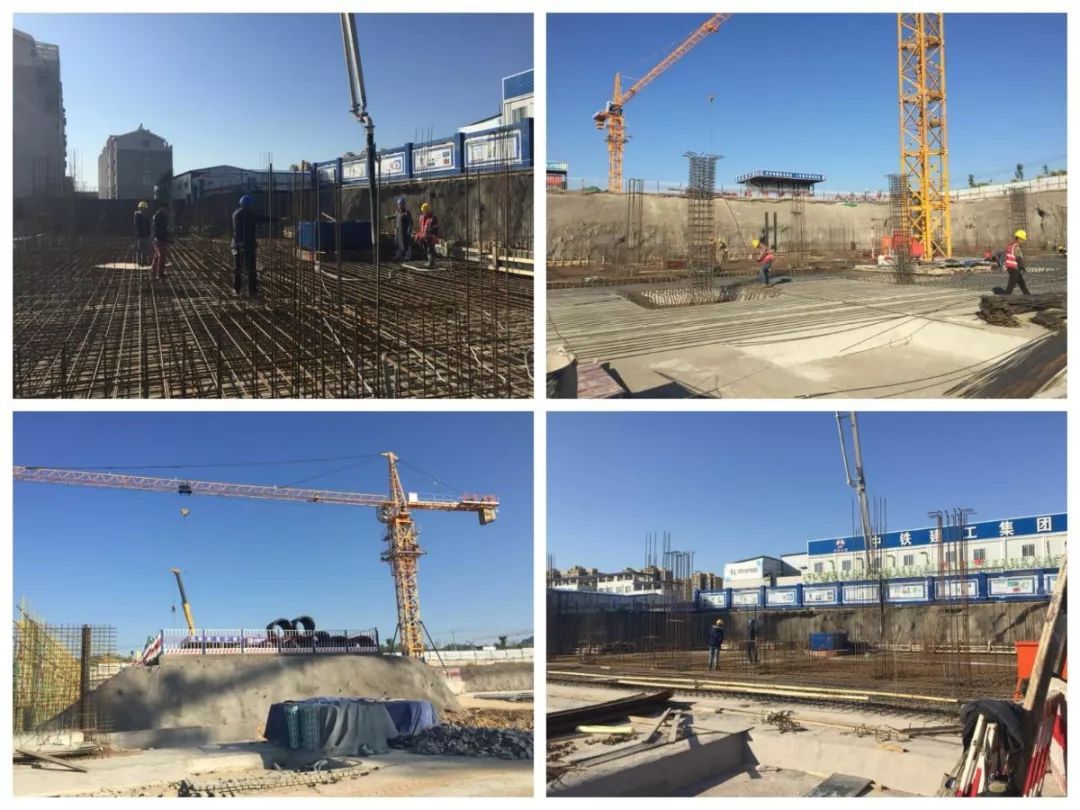

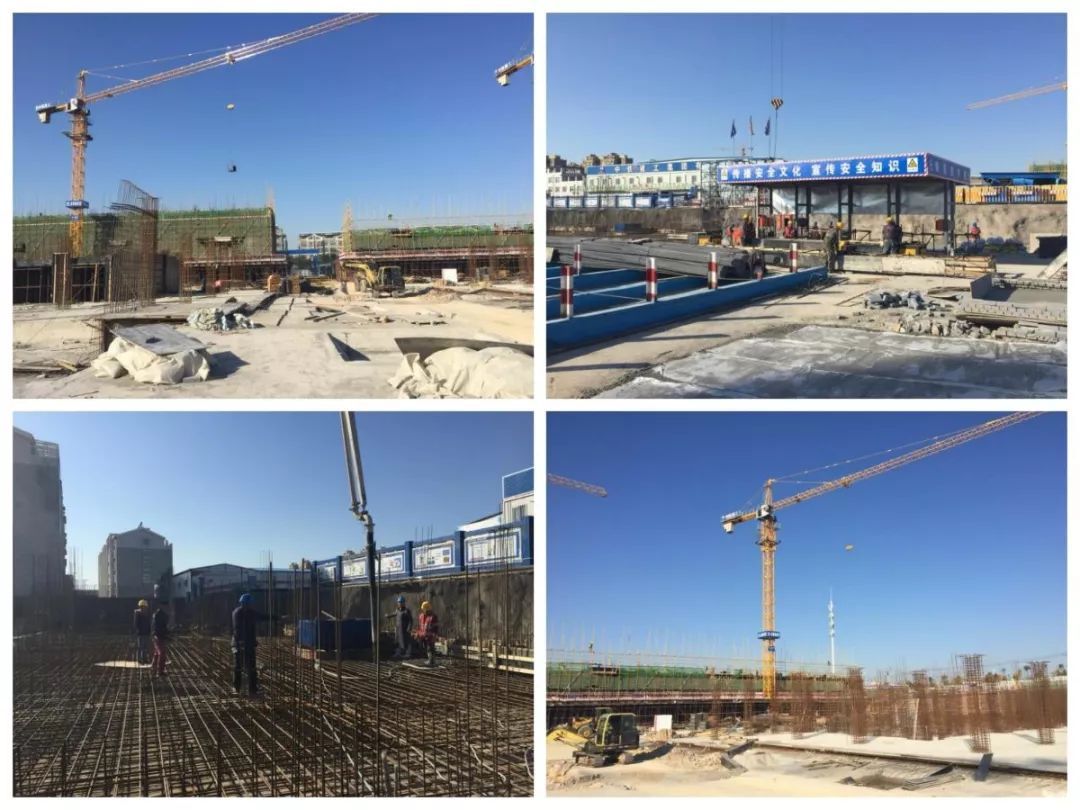

东风煤矿安置区施工现场

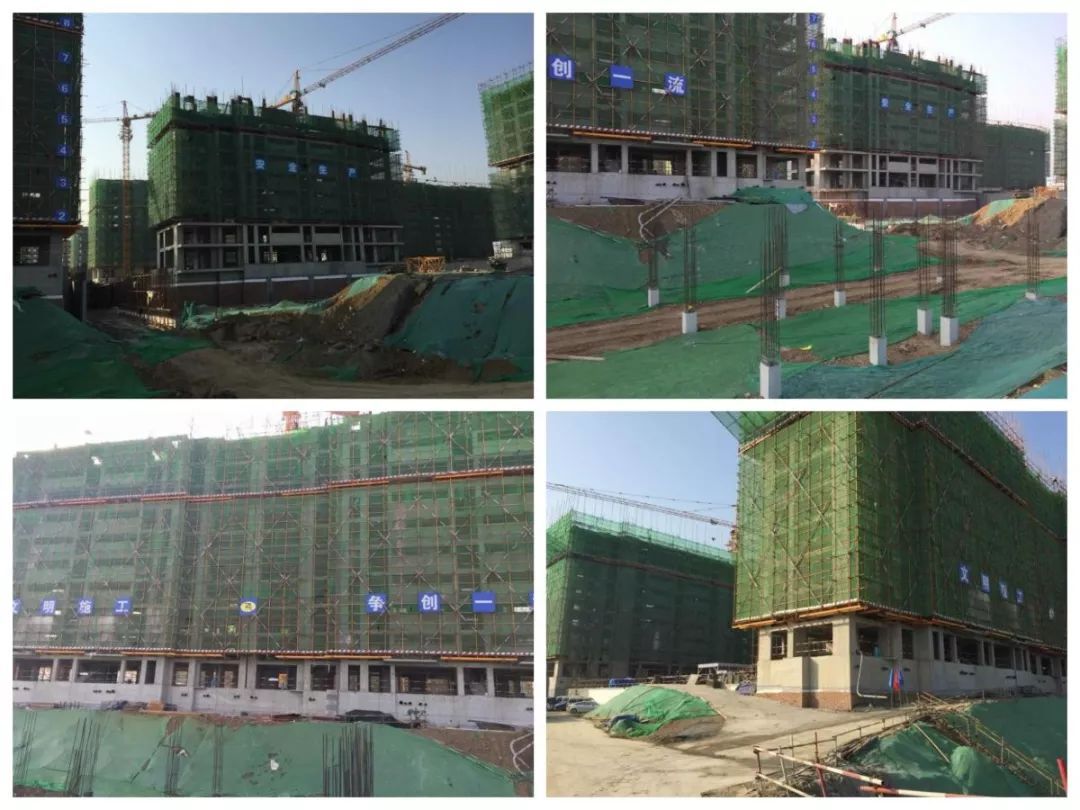

福康路南侧安置区施工现场

汇泉路沿街商业安置区项目施工现场

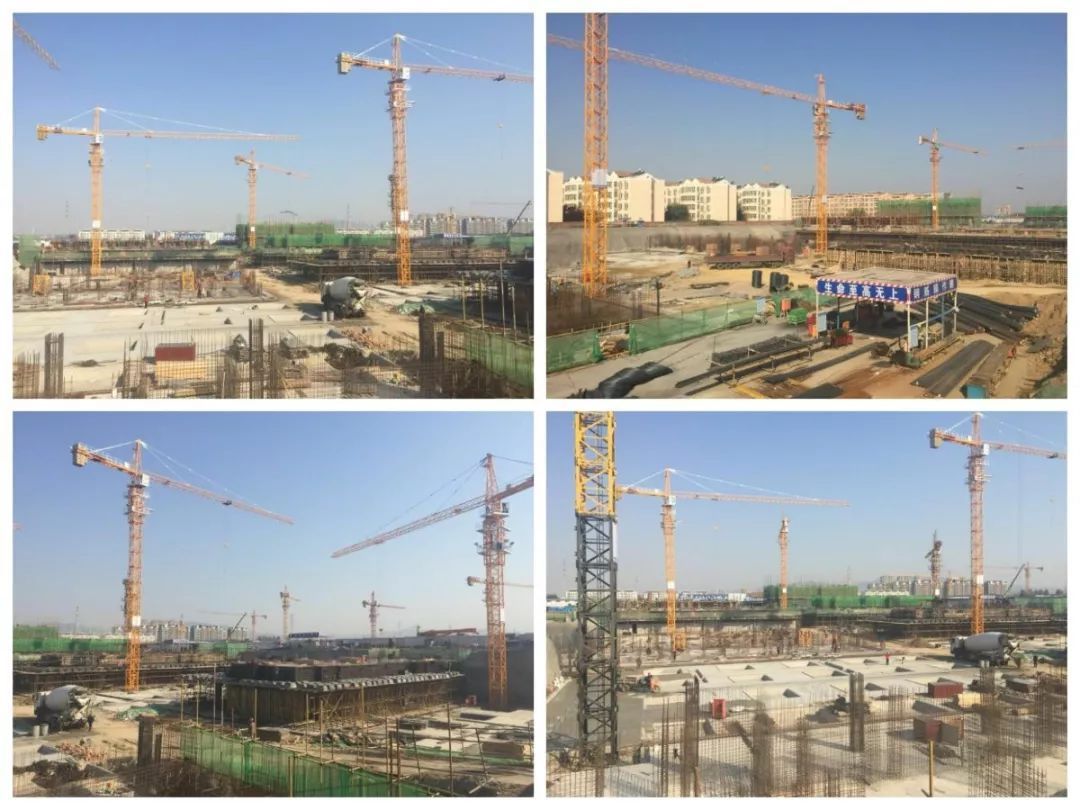

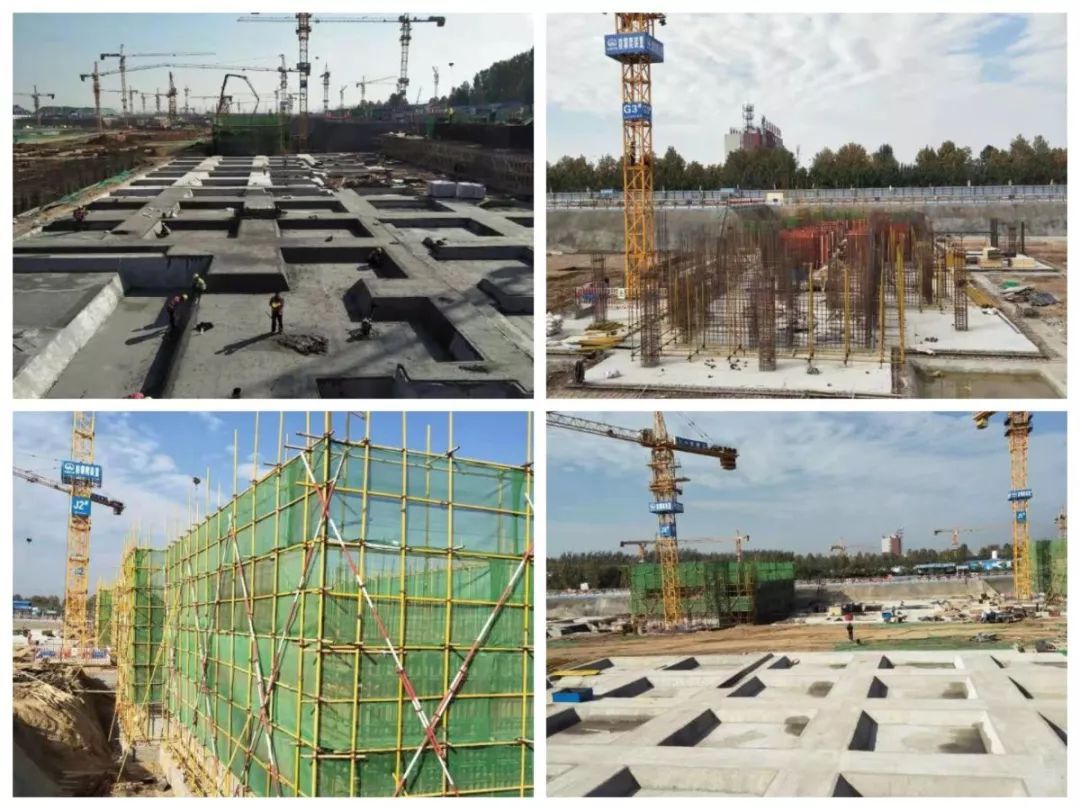

经十东路北侧(山大片区)安置区施工现场

杨胡安置区施工现场

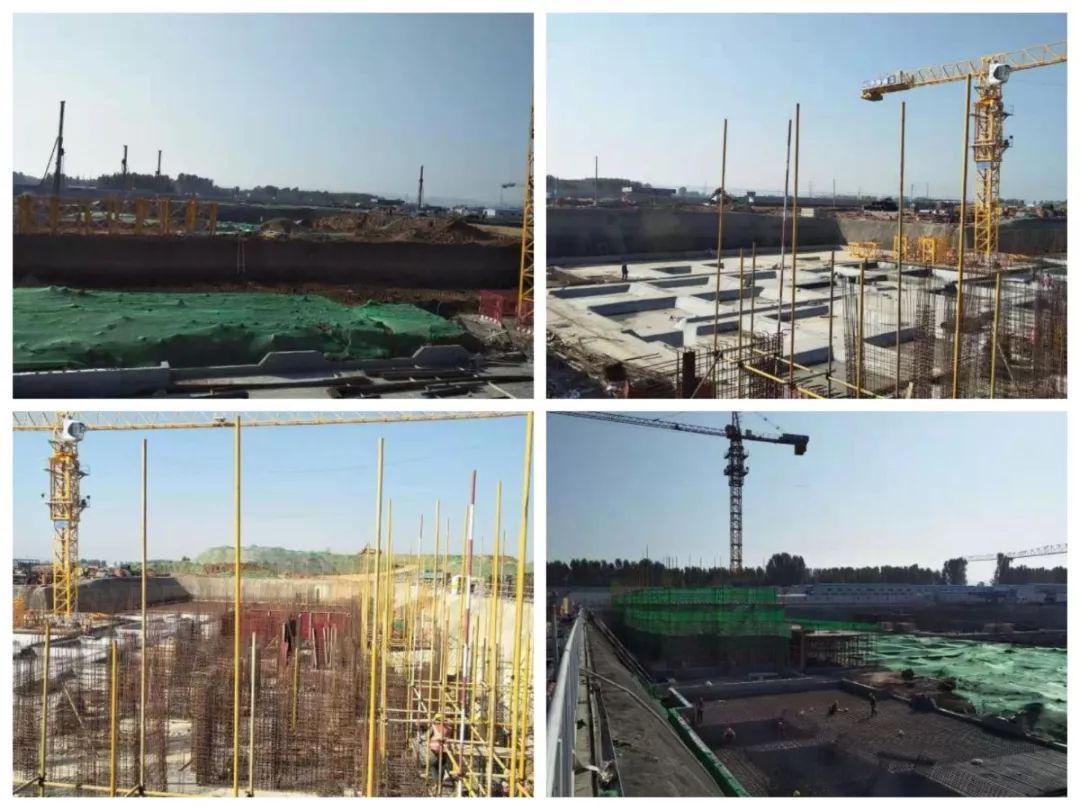

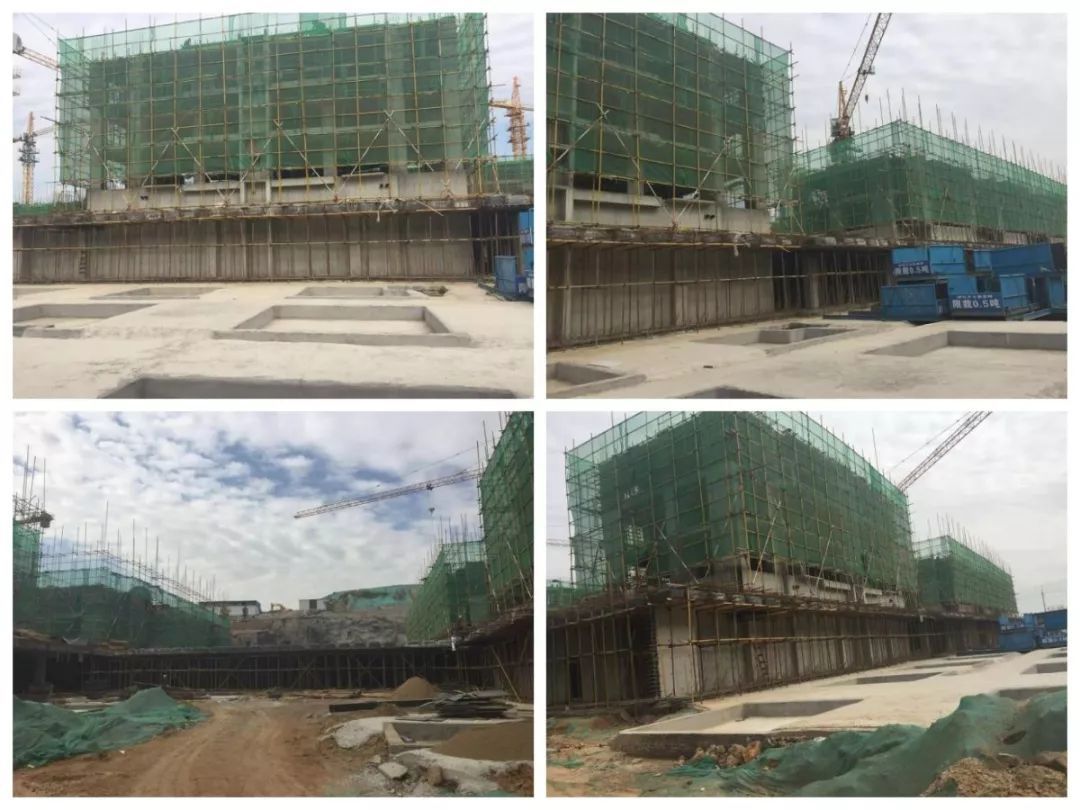

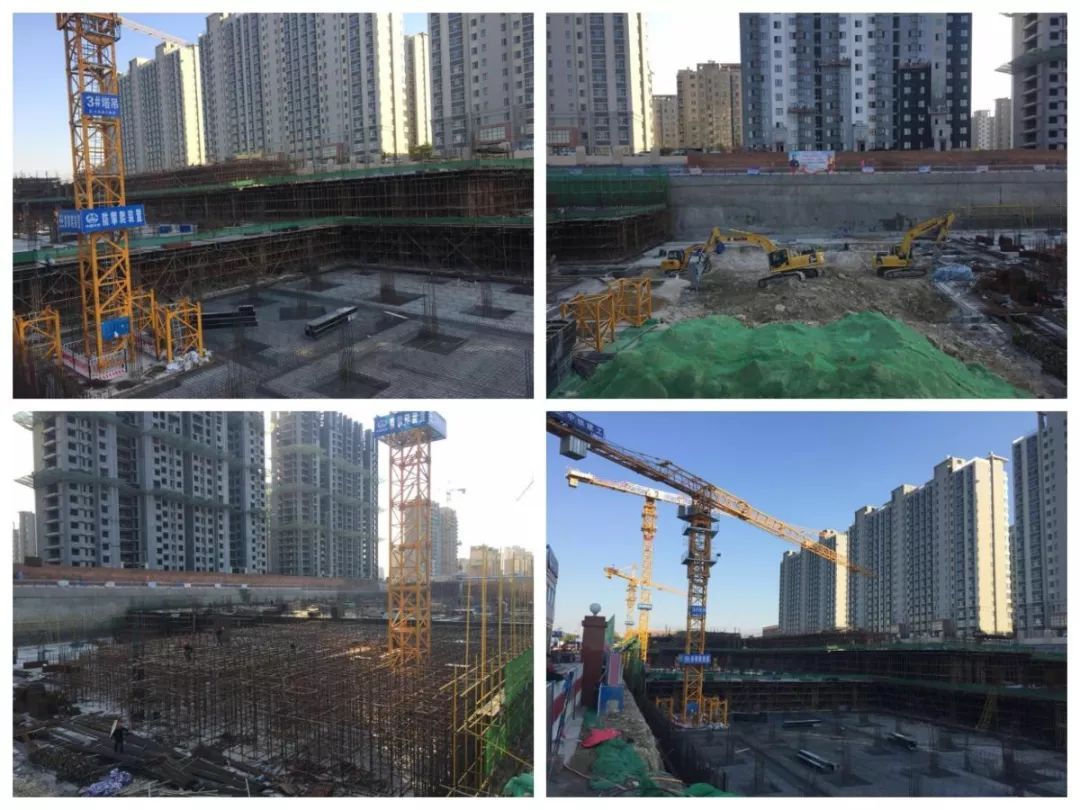

月宫A区安置区施工现场

月宫B区安置区施工现场

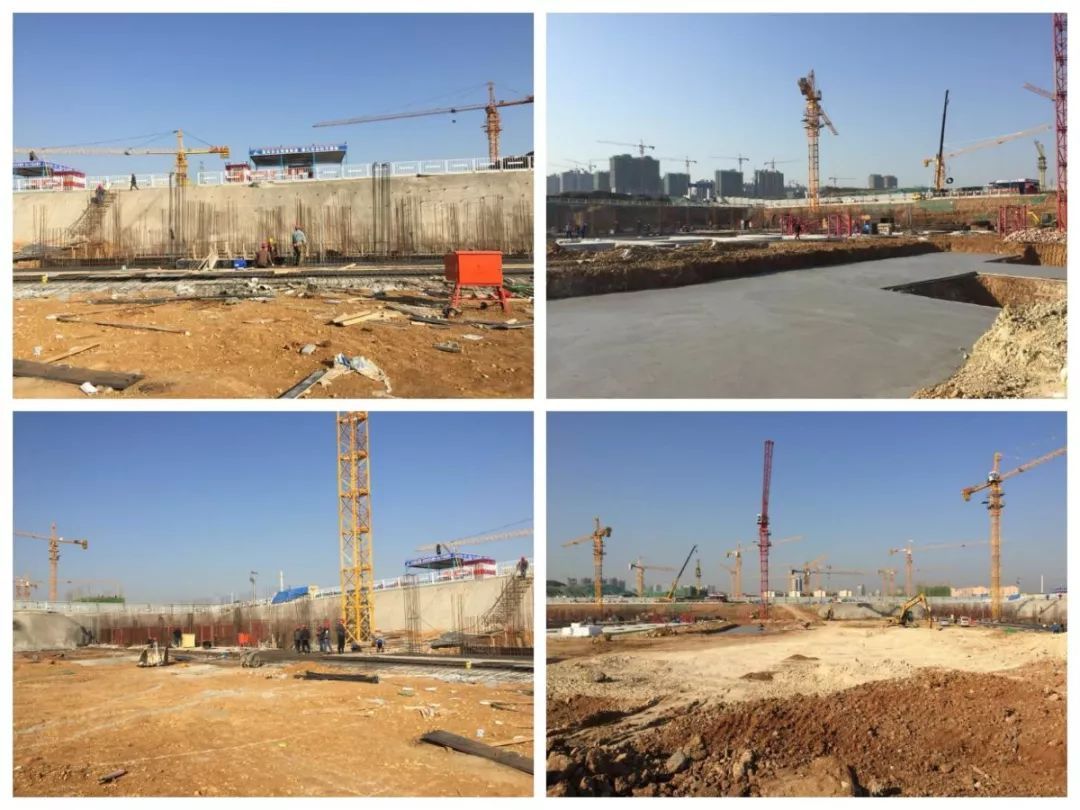

东琅沟安置区施工现场

西琅沟安置区施工现场

北皋埠安置区施工现场

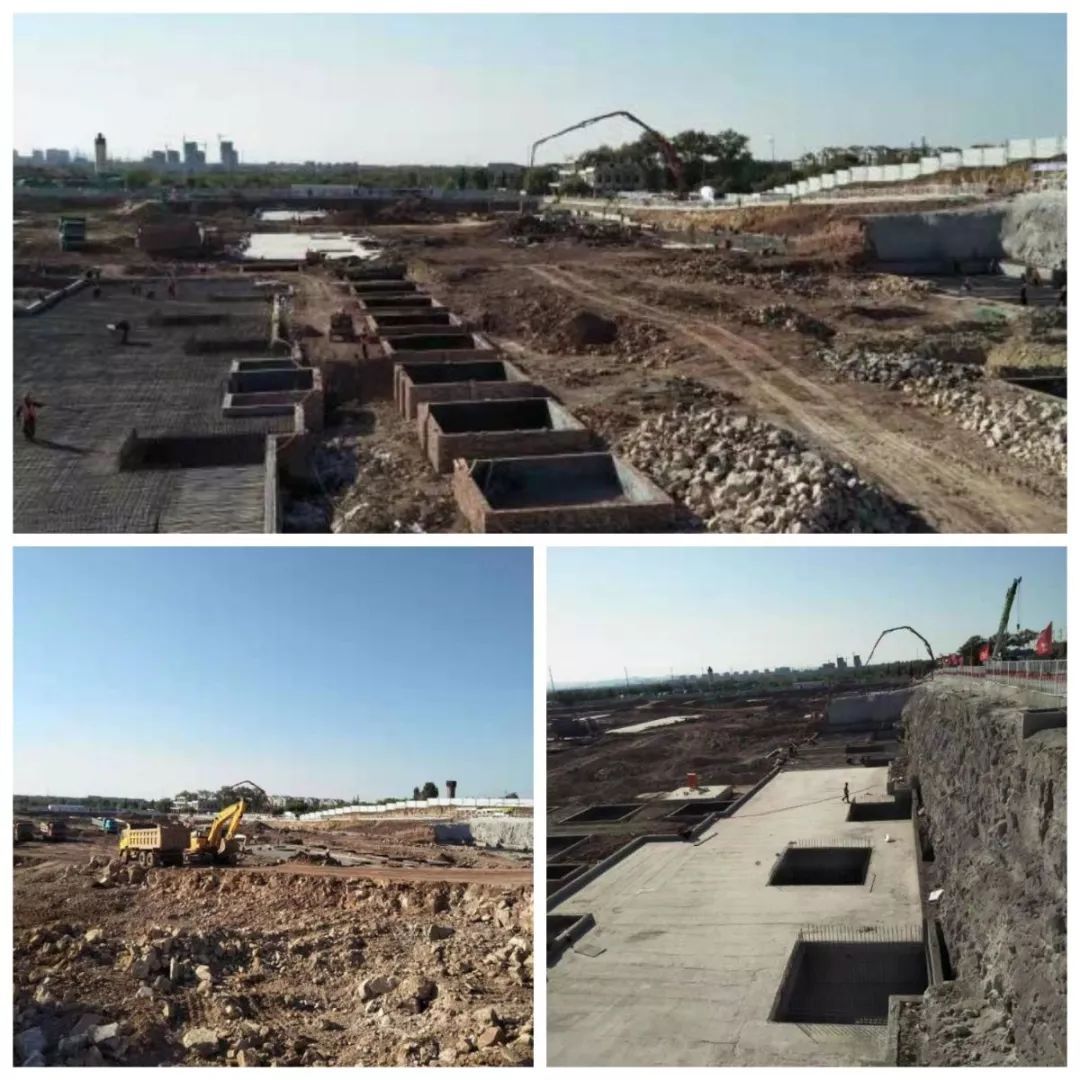

后枣园大义田安置区施工现场

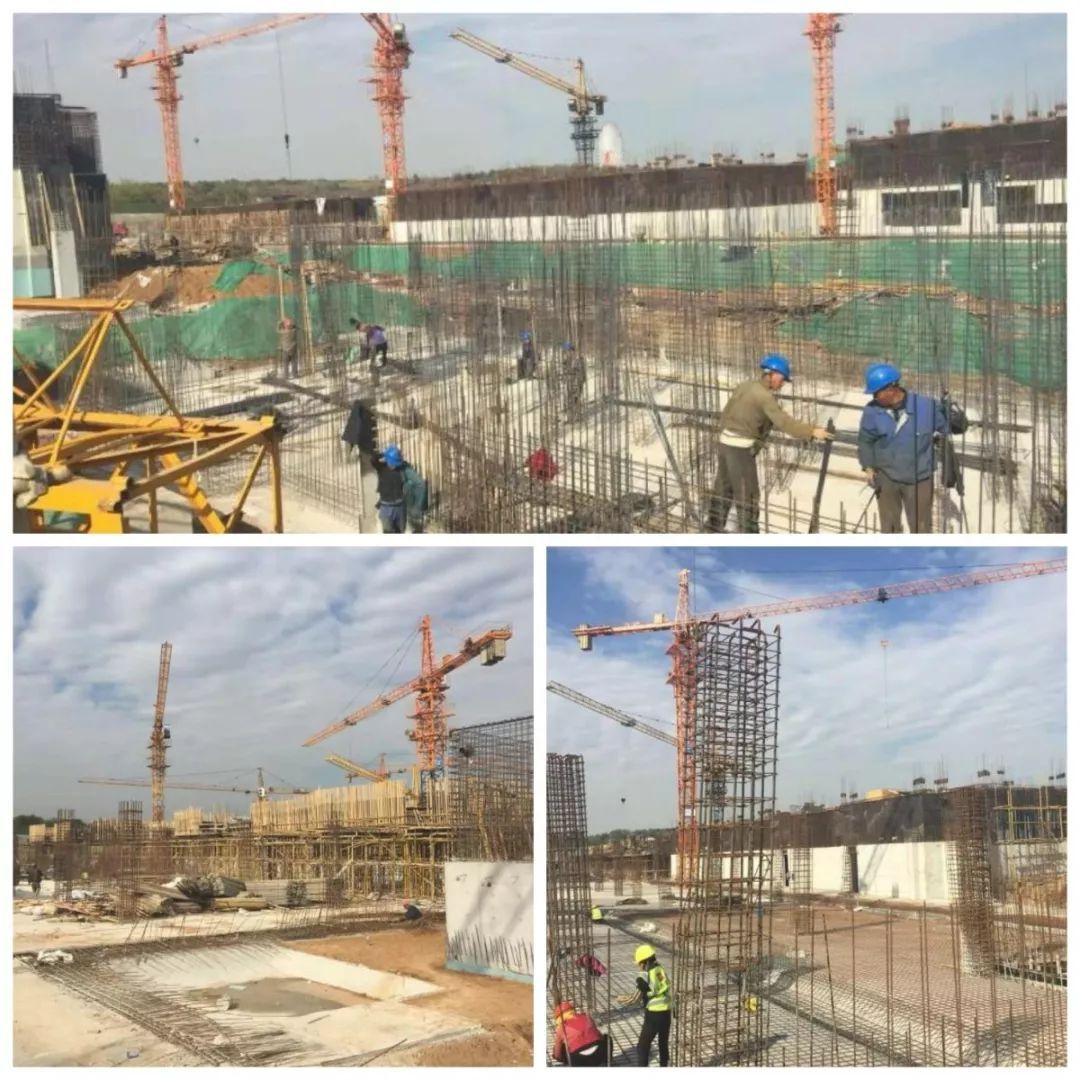

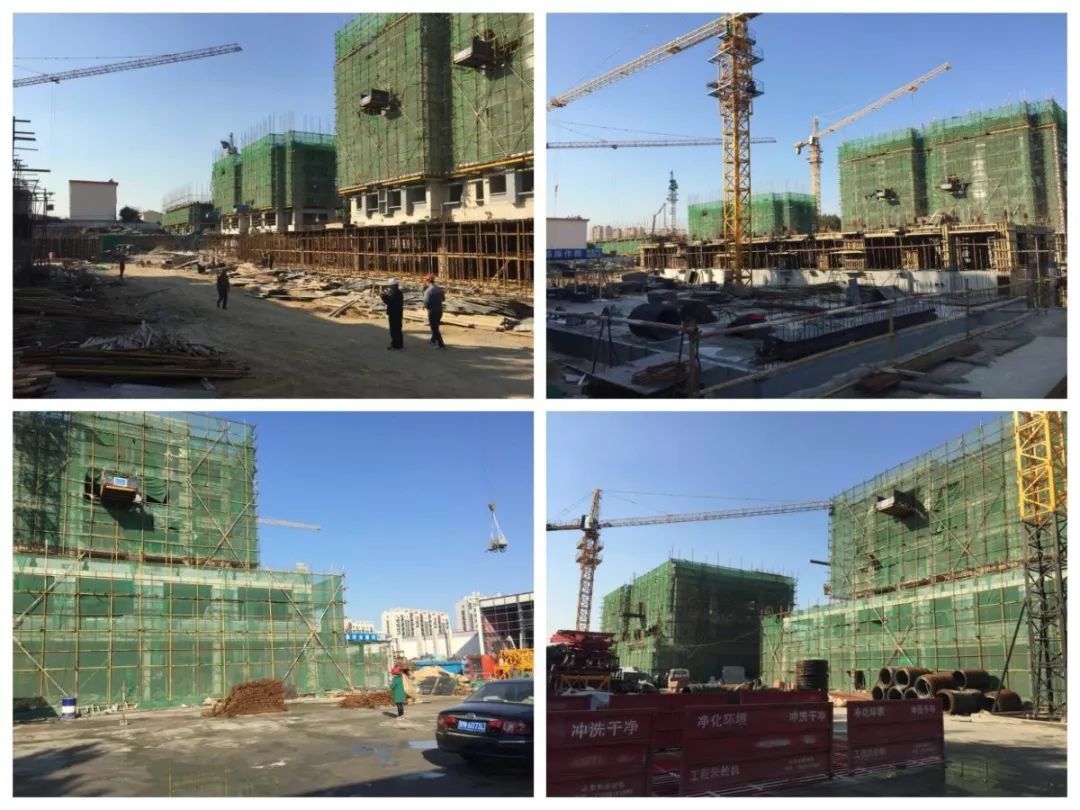

老四中周边A区安置区施工现场

老四中周边B区安置区施工现场

老四中周边C区安置区施工现场

北皋埠安置区施工现场

后枣园大义田安置区施工现场

南凤东鹅安置区施工现场
▌图文整理:鲤鱼
▌本文来源:章丘安置房建设指挥部
▌本文适用本平台“免责声明”回复“声明”查询返回搜狐,查看更多
责任编辑:
声明:本文由入驻焦点开放平台的作者撰写,除焦点官方账号外,观点仅代表作者本人,不代表焦点立场。
